La méthode Kanban#

Le mot kanban (看板) signifie littéralement « panneau visuel » ou « enseigne » en japonais. Le concept naît dans les usines Toyota dans les années 1940-1950, sous l’impulsion de Taiichi Ohno, ingénieur et futur vice-président de l’entreprise. Ohno cherche à éliminer le gaspillage (muda) dans la production automobile. Son idée centrale est simple : au lieu de produire en grandes quantités puis de stocker, chaque poste de travail ne produit que ce que le poste suivant lui demande. Pour signaler ce besoin, on utilise une carte physique (un kanban) qui circule entre les postes. Quand un poste a besoin de pièces, il envoie un kanban au poste en amont, qui lance alors la production. C’est un système à flux tiré (pull system) : le travail est déclenché par la demande réelle, pas par une planification centrale. Ce principe est au cœur du Toyota Production System (TPS), qui deviendra l’une des plus grandes innovations de l’histoire industrielle du XXe siècle.

C’est en 2010 que David Anderson publie Kanban: Successful Evolutionary Change for Your Technology Business, qui formalise l’adaptation de ces idées au développement logiciel. Anderson ne propose pas de révolutionner la manière de travailler d’une équipe du jour au lendemain. Au contraire, son approche est explicitement évolutive : on part du processus existant, on le rend visible, et on l’améliore graduellement. C’est une philosophie très différente de Scrum, qui impose dès le départ un cadre structuré avec des rôles et des cérémonies définis.

Les principes fondamentaux#

La méthode Kanban repose sur un petit nombre de principes, qu’Anderson résume en six pratiques. Trois d’entre elles sont particulièrement centrales pour comprendre la différence avec Scrum.

Le premier principe est de visualiser le flux de travail. C’est le tableau Kanban que nous avons déjà rencontré dans la section sur Scrum : des colonnes qui représentent les étapes du processus, et des cartes qui se déplacent de gauche à droite. Mais là où une équipe Scrum utilise le tableau comme un outil parmi d’autres au sein d’un cadre plus large (sprints, cérémonies, rôles), en Kanban le tableau est le cadre. Tout le fonctionnement de l’équipe tourne autour de ce qu’il révèle.

Le deuxième principe est de limiter le travail en cours (Work In Progress, ou WIP). C’est l’idée la plus contre-intuitive de Kanban, et probablement la plus puissante. L’intuition naturelle est que pour aller plus vite, il faut travailler sur plus de choses en parallèle. Kanban affirme le contraire : en limitant le nombre de tâches qui peuvent se trouver simultanément dans chaque colonne, on force l’équipe à terminer ce qu’elle a commencé avant de commencer autre chose. Si la colonne In Progress a une limite de 2 et qu’elle est pleine, personne ne peut y ajouter une nouvelle tâche tant qu’une des deux en cours n’a pas avancé vers la colonne suivante. Ce mécanisme crée une pression saine : au lieu d’accumuler du travail partiellement fait, l’équipe se concentre sur ce qui est le plus près d’être terminé. C’est le même principe que le flux tiré de Toyota : le travail en aval « tire » le travail en amont, plutôt que l’amont qui « pousse » du travail vers l’aval.

L’analogie la plus parlante est celle d’une autoroute. Quand une autoroute est peu chargée, les voitures circulent vite et le débit est élevé. Quand on ajoute trop de voitures, tout le monde ralentit, et au-delà d’un certain seuil, c’est l’embouteillage : le débit réel (le nombre de voitures qui arrivent à destination par heure) diminue alors même que le nombre de voitures sur la route augmente. Limiter le WIP revient à réguler l’accès à l’autoroute pour maintenir un débit optimal.

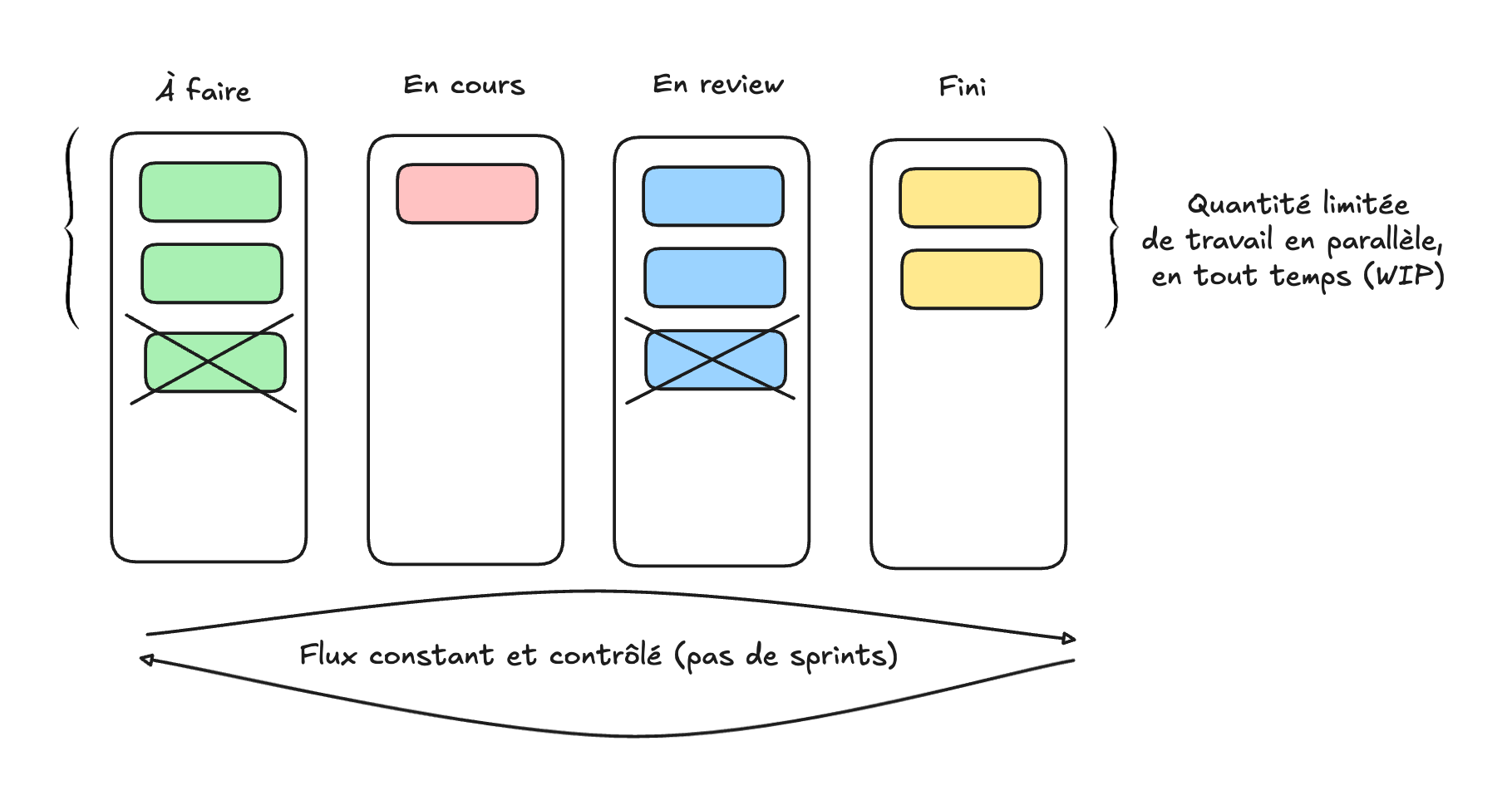

Le troisième principe est le flux continu. Contrairement à Scrum, Kanban ne découpe pas le temps en sprints. Il n’y a pas de sprint planning, pas de date de fin fixe, pas d’engagement sur un lot de tâches. Le travail entre dans le système de manière continue (quand une tâche est terminée, on en tire une nouvelle du backlog) et en sort de manière continue. Le rythme n’est pas donné par un calendrier, mais par la capacité réelle de l’équipe, telle que révélée par les limites de WIP et le flux observable sur le tableau.

Mesurer le flux#

En Scrum, la performance de l’équipe se mesure principalement par la vélocité : le nombre de story points complétés par sprint. Kanban utilise des métriques différentes, centrées sur le temps plutôt que sur le volume. Les deux plus importantes sont le cycle time et le lead time.

Le cycle time mesure le temps qu’une tâche passe dans le système actif, c’est-à-dire entre le moment où quelqu’un commence à travailler dessus (elle entre dans In Progress) et le moment où elle est terminée (elle arrive dans Done). Le lead time, lui, mesure le temps total entre le moment où la tâche est demandée (elle entre dans Todo ou dans le backlog) et le moment où elle est livrée. Le lead time est toujours supérieur ou égal au cycle time, car il inclut le temps d’attente avant que quelqu’un ne prenne la tâche en charge.

Ces deux métriques sont complémentaires. Le cycle time reflète l’efficacité de l’équipe une fois qu’elle commence à travailler sur quelque chose. Le lead time reflète l’expérience du point de vue du client ou du demandeur : combien de temps entre « j’ai besoin de cette fonctionnalité » et « elle est disponible ». Si le cycle time est court mais le lead time est long, cela signifie que les tâches passent beaucoup de temps à attendre dans la file avant d’être prises en charge, ce qui est un signal que les limites de WIP sont peut-être trop basses, ou que le backlog est trop chargé. C’est ce type d’analyse que Kanban encourage : observer les données du flux pour identifier les goulots d’étranglement et ajuster le processus en conséquence.

Démonstration avec GitHub Projects#

Pour illustrer concrètement comment Kanban fonctionne, reprenons le projet RéservaSalle. Imaginons que l’équipe, après quelques sprints avec Scrum, décide d’expérimenter avec Kanban. Le backlog et les issues restent les mêmes, mais l’organisation du travail change.

La première différence se voit dans la configuration du projet GitHub Projects. Le tableau garde les mêmes quatre colonnes (Todo, In Progress, In Review, Done), mais deux champs disparaissent : les story points et les itérations. En Kanban, on n’estime pas la taille des tâches à l’avance, et on ne découpe pas le temps en sprints. En revanche, on ajoute quelque chose que Scrum n’avait pas : des limites de travail en cours sur les colonnes. Dans GitHub Projects, chaque colonne de la vue Board peut se voir attribuer une limite. On configure par exemple une limite de 2 pour In Progress et de 2 pour In Review. Ces limites ne sont pas bloquantes dans GitHub Projects (l’outil affiche un avertissement visuel quand la limite est dépassée, mais n’empêche pas d’ajouter une carte), ce qui correspond bien à l’esprit de Kanban : la limite est une convention d’équipe, pas une contrainte technique.

Le flux de travail quotidien ressemble à celui de Scrum, mais sans la cadence imposée par les sprints. L’équipe consulte le tableau chaque matin et applique une règle simple : avant de commencer une nouvelle tâche, vérifier s’il y a quelque chose à débloquer en aval. Si la colonne In Review contient deux cartes (sa limite), la priorité n’est pas de coder quelque chose de nouveau, mais de faire une revue de code pour libérer de la place. Ce réflexe, qu’on appelle parfois « stop starting, start finishing », est le changement de mentalité le plus important qu’apporte Kanban.

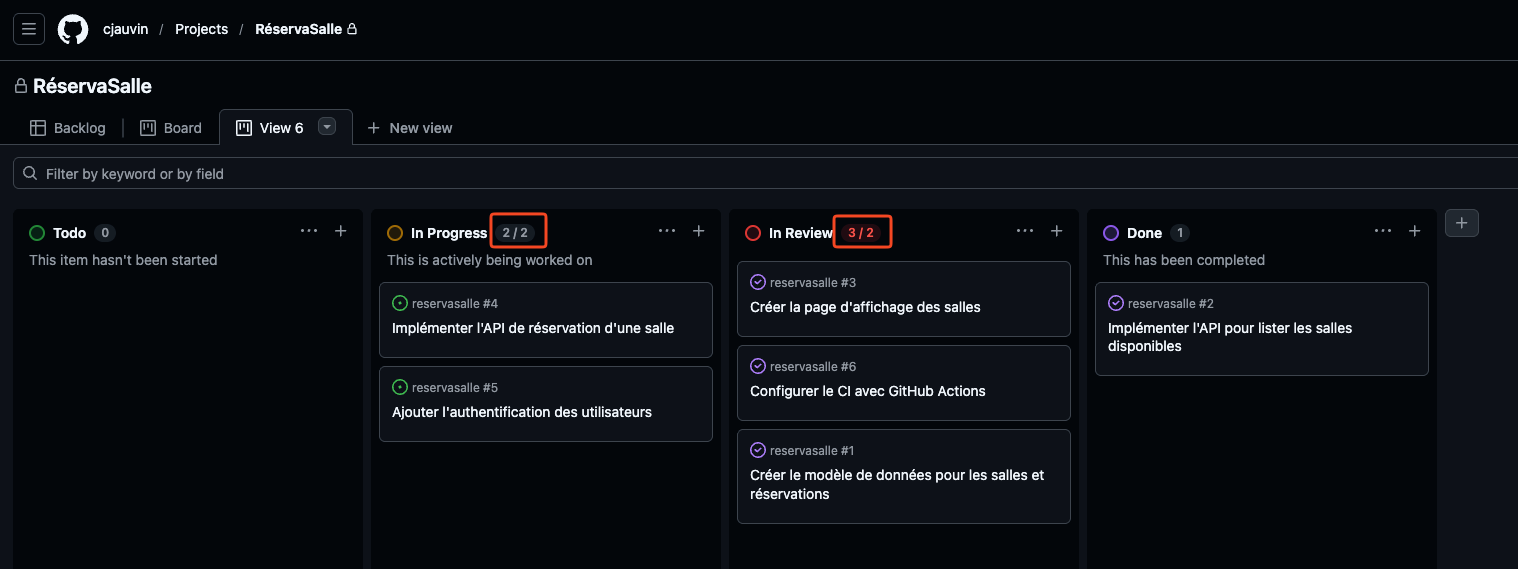

Concrètement, imaginons que Sara et Marco travaillent sur les issues #1 et #6 (la colonne In Progress est pleine à sa limite de 2). Sara termine l’issue #1 et la déplace vers In Review. Elle ne peut pas immédiatement prendre l’issue #2 dans In Progress, car Marco y est encore avec l’issue #6. Mais la limite de In Review est à 2 et il n’y a qu’une seule carte, donc Sara pourrait techniquement prendre une nouvelle tâche si une place se libère dans In Progress. En attendant, Marco termine #6 et la déplace aussi vers In Review. Maintenant, In Review est pleine (2/2) et In Progress est vide. L’équipe doit se concentrer sur les revues avant de tirer de nouvelles tâches. Sara fait la revue de #6, Marco fait la revue de #1, les deux passent dans Done, et l’équipe peut tirer les prochaines tâches prioritaires du backlog.

Ce mécanisme crée un rythme naturel qui n’a pas besoin d’être imposé par un calendrier. Les tâches entrent et sortent du système en continu, et la vitesse à laquelle elles le traversent dépend directement de la capacité réelle de l’équipe, telle que régulée par les limites de WIP.

Scrum, Kanban, ou les deux ?#

Scrum et Kanban répondent au même besoin fondamental, celui de gérer la complexité du développement logiciel de manière adaptative, mais ils le font avec des philosophies différentes. Scrum impose une structure : des rôles définis, des cérémonies régulières, des sprints de durée fixe. Cette structure est rassurante, surtout pour les équipes qui débutent avec l’agilité, car elle fournit un cadre clair et des points de synchronisation réguliers. Kanban, à l’inverse, n’impose presque rien : pas de rôles prescrits, pas de cérémonies obligatoires, pas de découpage temporel. Sa seule contrainte réelle est la limite de travail en cours, et c’est cette contrainte minimale qui régule tout le système.

Dans la pratique, beaucoup d’équipes ne choisissent pas strictement l’une ou l’autre méthode. Elles empruntent des éléments aux deux, ce qu’on appelle parfois Scrumban. Par exemple, une équipe pourrait garder les sprints et les cérémonies de Scrum tout en ajoutant des limites de WIP sur son tableau, ou bien utiliser un flux continu à la Kanban tout en conservant une rétrospective régulière. L’important n’est pas la pureté de la méthode, mais que l’équipe comprenne les principes sous-jacents et choisisse consciemment les pratiques qui fonctionnent pour elle.

Le choix entre les deux dépend souvent du contexte. Scrum convient bien aux équipes qui développent un produit avec des cycles de livraison réguliers, où la prévisibilité est importante et où les parties prenantes ont besoin de points de contact fréquents. Kanban est plus adapté aux équipes qui gèrent un flux de travail continu et varié, comme une équipe de maintenance, une équipe DevOps, ou une équipe de support qui traite des demandes au fil de l’eau. Mais ces distinctions ne sont pas absolues : ce qui compte, c’est d’observer son propre flux de travail, d’identifier ce qui le freine, et d’ajuster. C’est, au fond, le message commun de toutes les approches agiles.
